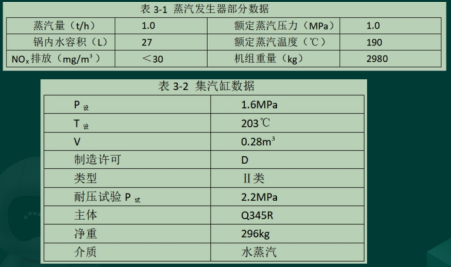

某工程使用3台蒸汽发生器提供蒸汽,产生的蒸汽经集气缸汇集后,由一条蒸汽管道输送至用汽车间。热管蒸汽发生器部分数据见表3-1。蒸汽管道采用无缝钢管,材质为20号钢,蒸汽管道设计压力为1.0MPa,设计温度为190℃,属于GC2级压力管道。管道连接方式为氩电联焊,焊缝按照设计要求进行射线检测,管道阀门采用法兰,管道需要保温。蒸汽集汽缸数据见表3-2。工程所有设备、工艺管道、电气系统及自控系统等安装由A安装公司承担,B工程监理公司担任工程监理。
工程开工后,A公司根据特种设备的有关规定向特种设备安全部门提交了蒸汽管道和集气缸的施工告知书。监理工程师认为蒸汽发生器是整个系统压力和温度最高的设备,也应按特种设备的要求办理施工告知。
1. 监理工程师要求蒸汽发生器也应按照特种设备要求办理施工告知是否正确?说明理由。2. 管道安装中,哪些人员需持证上岗?
某施工单位中标南方一高档商务楼机电工程项目,工程内容:建筑给排水、建筑电气、通风空调和智能化等。工程主要设备由建设单位指定品牌,施工单位组织采购。商务楼空调采用风机盘管加新风系统,空调水为二管制系统,机房空调系统采用进口恒温恒湿空调机组,管道保温层采用岩棉管壳,用铁丝捆扎。商务楼机电工程施工时间正值夏季,商务楼空调系统进行带冷源的联合调试,空调系统试运行平稳,施工单位组织了项目竣工预验收,预验收中发现以下质量问题:

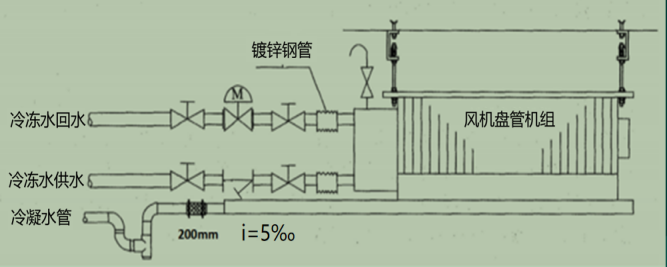

1. 风机盘管安装前应做哪些试验?图一中风机盘管的安装存在哪些错误?如何整改?2. 管道绝热施工是否符合要求?说明理由。
电力公司采购经理根据业主方采购有关规定,编制设备采购文件,部门工程师审核及项目经理审批后,实行采购。疫情原因导致劳务人员无法从外省市来到该项目施工,劳务失衡,劳务与施工要求脱节,配电柜安装无法按计划进行,电力公司对劳务人员实行动态管理,调集本市劳务人员进行项目施工。
1. 设备采购文件的编制依据包括哪些文件?本项目设备采购文件审核人员是否正确?2. 如何对劳务人员实施动态管理?对劳务工有何要求?

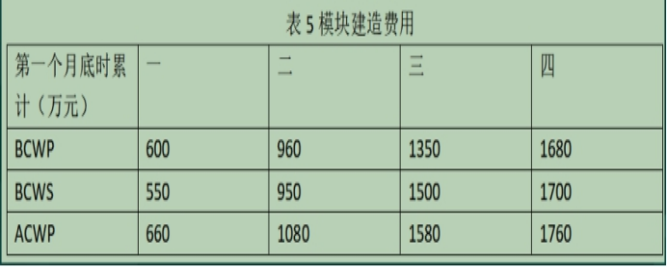

进行模块的钢结构制作、换热器安装、管道敷设、电缆桥架安装和照明灯具安装等。由项目部对模块制造的质量、进度、安全等方面进行全过程管理。
A施工单位项目部进场后策划了节水、节地的绿色施工内容,组织单位工程绿色施工的施工阶段评价。对于预制厂的模块制造进行了危险识别,识别了触电、物体打击等风险,监理工程师要求项目部完善策划。在气温-18C时订购的低合金钢材料运抵预制厂。项目部质检员抽查了材料质量,并在材料下料切割时,抽查了刚才切割面有无裂纹和大于1mm缺棱,对变形的型材,在露天进行了冷矫正。项目部质量经理发现问题后,及时进行了纠正。
1. 项目部的绿色施工阶段策划还包括哪些内容?单位工程施工阶段的绿色施工评价由谁组织?并由哪些单位参加?2. 项目部还应在预制厂识别出模块制造哪些风险?

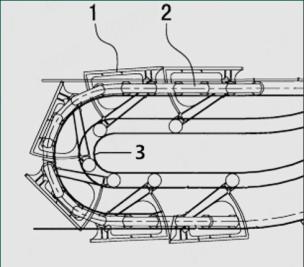

某机电单位通过招标、总承包超高层商务楼机电安装工程。工程范围:建筑给排水、建筑电气、通风空调、消防、电梯。工程需三联供机组、电梯、自动扶梯等主要设备由建设单位通过招标选厂家,且建设单位已与制造商签订三联供机组与设备的供货合同。招标文件中,电梯、自动扶梯由电梯制造厂负责安装与运维。建设单位授权施工单位按主合同的招标条件与制造厂签订合同,工期210d,不可延误。延误—天扣5万元人民币,因电梯、自动扶梯是特种设备,机电施工单位对电梯制造厂进行安装资质等内容的审核并检查了制造厂提交的资料。自动扶梯进场验收合格,资料齐全,安装后,某台自动扶梯试运行时,发生传动故障,经查是某个梯级轴(见下图)存在质量问题,影响了自动扶梯的安装精度和运行质量,损坏了中间传动环节,经制造厂提供零部件返工返修,运行合格。使整个工期延误了14d。建设单位扣罚了电梯施工单位的延误费用,机电施工单位对扣罚的费用提出异议。
1. 三联供、电梯、自动扶梯分别由哪个单位负责监造?2. 扶梯进场验收的技术资料提供哪些文件的复印件?随机文件有哪些?
提供一建章节习题、历年真题、模拟试题、每日一练、模考大赛、答题闯关等刷题功能,大家可通过刷题,加深巩固,掌握要点,查漏补缺,稳步提升!【进入下载APP刷题】
一级建造师考点、难点太多记不住?233网校老师带你读薄教材,举一反三,学习做题更有效率!点击进入听课
